Perbaikan Tower dan Jaringan Transmisi Rampung, Kelistrikan Aceh yang Terisolasi Kembali Terhubung

Interkoneksi sistem kelistrikan Aceh yang terisolasi kembali terhubung dengan backbone sistem besar Sumatra.

Tribunlampung.co.id/Dokumentasi PLN
PEMULIHAN LISTIK ACEH: Direktur Utama PLN, Darmawan Prasodjo (kiri), Direktur Transmisi dan Perencanaan Sistem PLN, Edwin Nugraha Putra (kedua dari kiri) dan para petugas PLN ketika menyelesaikan pemasangan kabel di titik tower 142 pada jaringan transmisi Pangkalan Brandan - Langsa di Aceh Tamiang.

TRIBUNLAMPUNG.CO.ID, Aceh- PT PLN (Persero) berhasil memulihkan kembali jaringan transmisi bertegangan 150 kilovolt (kV) Pangkalan Brandan–Langsa pada Rabu (17/12) pukul 13.30 WIB.

Kini, interkoneksi sistem kelistrikan Aceh yang tadinya terisolasi telah kembali terhubung dengan backbone sistem besar Sumatra.

Dengan pulihnya interkoneksi tersebut, pemulihan kelistrikan Aceh kini memasuki tahapan pengoperasian kembali pembangkit listrik.

Direktur Utama PLN, Darmawan Prasodjo menyampaikan bahwa jaringan transmisi Pangkalan Brandan Langsa merupakan penopang utama interkoneksi sistem kelistrikan Sumatra dan Aceh.

Sehingga pemulihannya menjadi langkah krusial dalam mengembalikan kekuatan sistem kelistrikan Aceh pascabencana.

Darmawan mengutarakan, tersambungnya kembali transmisi Pangkalan Brandan-Langsa adalah titik penting dalam pemulihan kelistrikan Aceh.

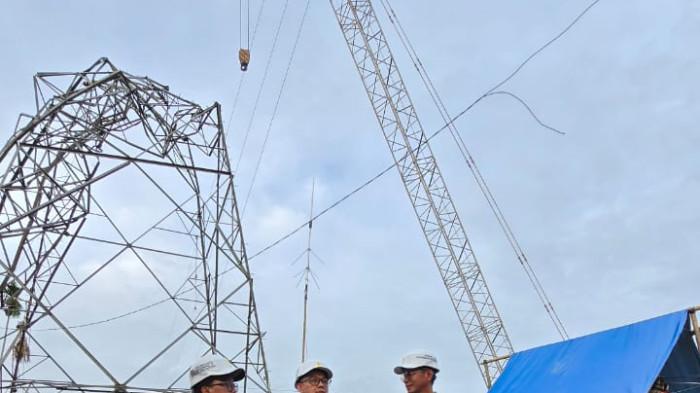

Pemulihan listrik Aceh 2
PEMULIHAN LISTRIK ACEH: Direktur Utama PLN, Darmawan Prasodjo (tengah), Direktur Transmisi dan Perencanaan Sistem PLN, Edwin Nugraha Putra (kanan) dan Direktur Teknologi, Engineering dan Keberlanjutan PLN, E. Haryadi (kiri) ketika memastikan langsung proses pembangunan tower darurat sebagai upaya pemulihan interkoneksi listrik Sumatra-Aceh pascabencana di Aceh Tamiang.

"Jalur ini menjadi backbone interkoneksi Sumatra–Aceh, sehingga pemulihannya membuka jalan bagi tahapan lanjutan pemulihan sistem secara menyeluruh,” ujar Darmawan di Aceh Tamiang, Rabu (17/12/2025).

Pemulihan interkoneksi tersebut dilakukan melalui pembangunan tower darurat pada sejumlah titik transmisi yang terdampak banjir dan longsor.

Sehingga jalur Pangkalan Brandan–Langsa dapat kembali difungsikan secara aman.

Dalam prosesnya, kata Darmawan, pembangunan tower darurat ini dilakukan di tengah kondisi lapangan yang menantang.

Mulai dari akses lokasi yang terbatas, kontur medan yang labil pascabencana, hingga curah hujan yang tinggi sehingga menyebabkan genangan air dan lumpur yang ekstrem.

Darmawan melanjutkan, setelah jaringan transmisi berhasil tersambung kembali, PLN memasuki tahap pengoperasian kembali pembangkit listrik, khususnya PLTU Nagan Raya.

Proses ini membuat sistem kelistrikan Aceh berangsur-angsur pulih.

Untuk pengoperasian yang optimal, dibutuhkan durasi sekitar 48 jam ke depan melalui proses pemanasan, sinkronisasi dengan sistem, serta pengujian kinerja.

Tahapan ini menjadi prasyarat sebelum sistem dapat dibebani lebih lanjut agar aliran listrik tetap andal dan tidak memicu gangguan lanjutan.
